Gépész szerviztapasztalatok: KOSPEL elektormos kazán kaszkád - 240kW

  • FŰTÉSTECHNIKA,


  •   #2018



December közepén rövid határidős felkérést kaptunk egy elektromos kazán kaszkád üzembe helyezésére, amit a rövid rendelkezésre álló idő és a projekt kiemelt jellege miatt saját szervizcsapatunk oldott meg.

5 db-os kaszkád

Viszonylag ritka a gyakorlatunkban az ilyen nagyteljesítményű elektromos hőközpont, a tapasztalatszerzés is cél volt a munka elvállalásakor. Összesen 5db 48kW-os kazán lett használatba adva.

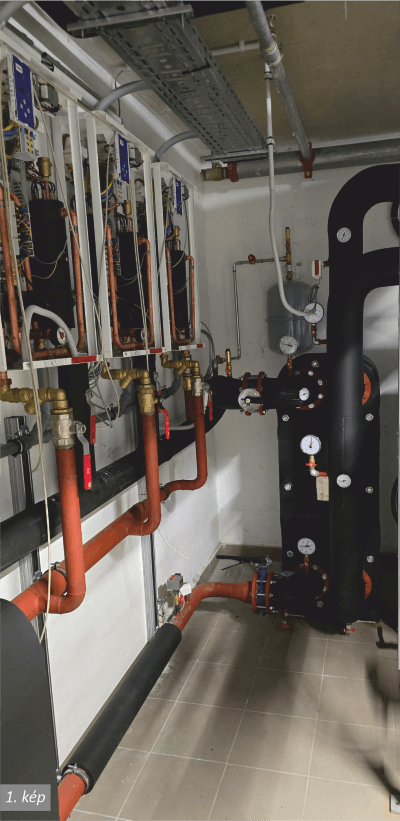

Szerencsére a kivitelező csapat jól felkészült volt, megfelelően előkészítették a szerelést. Tichelmann-rendszerű primer kör került kialakításra a teljesítményhez jól megválasztott csőkeresztmetszettel; beépítették az előírt szerelvényeket (Y-szűrők, elzáró csapok és visszacsapó szelepek); megfelelően méretezett leválasztó hőcserélőn keresztül történik a hőmennyiség átadása. (1.kép)

A kazánok hátsó kábelbevezető-nyílással rendelkeznek, amit ennél a munkánál nem volt lehetőség felhasználni. A kazánburkolatot felülről meg kellett fúrni, és egy tömszelencés bevezetésen keresztül a kivitelező csapat bekötötte az 5x16mm2-es tápvezetékeket. (FŐKÉP)

A vezérlő kábelek bevezetését a burkolat aljába utólag beépített tömszelencéken keresztül oldottuk meg.

Az elektromos fűtést tartalékként használják fix előremenő érték tartására, a fő fűtést biztosító hőszivattyúk támogatásaként. A master készülék a mindenkori, tartani kívánt előremenő hőmérsékletértéket megosztja a többi kazánnal, amelyek maguk kezelik le az igényt a saját fűtőelemeikkel.

A KOSPEL EKCO-TM jelű kazán vezérlőpanelje egyúttal kaszkádvezérlő is, ez a master készülék. A slave készülékek pedig az EKCO-T sorozatból valók. A kaszkád kialakítása nem bonyolult: kéteres vezetékpárral kell összefűzni a csatlakozási pontokat, a betűjelek figyelembevételével: A-t az A-val, B-t a B-vel.


Bonyodalmat okozott, hogy a master készülék felirata fordítva van, mint ahogyan azt a gépkönyv leírásából gondoltuk volna, de a kötés átfordítását követően a kaszkád végül összeállt.

Kospel kazán kaszkád kiépítés

A helyszínen derült csak ki, hogy az épületfelügyeleti rendszerbe is be szeretnék kötni a kazánokat, üzemállapotot szeretnének látni az felügyeleti rendszerben.

A master készülék esetében ez megoldott, mert a szekunder oldali szivattyút vezérlő kimenet felhasználható erre a célra, a slave készülékeknél a szivattyú betápját használtuk fel üzemjelként.

Ehhez a slave készülékekbe egy-egy 24V-os relé került beépítésre. Szerencsére volt kellő mennyiségű reléje a kivitelező csapatnak, és hely is volt a betáp csatlakozósor kalapsínjén a reléknek.

Azt, hogy egyáltalán nincs hőigény, a kaszkádvezérlés sajnos nem kezeli. Ezért a master készüléknek kiadott hőigény jelet tükrözni kellett: a master kazánba két relét építettünk a négy kazán független kontakjelének létrehozásához.

Összességében a projekt jó példája volt annak, hogy egy rövid határidős, kiemelt feladat is sikeresen megvalósítható megfelelő előkészítéssel és együttműködéssel, miközben a csapat értékes tapasztalatokat szerzett egy ritkán alkalmazott, nagy teljesítményű elektromos kazán kaszkád üzembe helyezésében.

Németh János
épületgépész mérnök
szervizhálózat-vezető
